Prop. 82 S (2018–2019)

Finansiering og utbygging av E6 på strekningen Ulsberg – Melhus i kommunene Rennebu, Midtre Gauldal og Melhus i Trøndelag

Til innholdsfortegnelse

6 Utbyggings- og finansieringsopplegg

Finansieringsopplegget for E6 Ulsberg – Melhus omfatter statlige midler over kapittel 1321 post 70 Tilskudd til Nye Veier AS samt bompenger. Bompengeandelen utgjør 37,8 pst. Finansieringsplan er basert på forventet utbyggingskostnad og vist i tabell 6.1 nedenfor.

Statlige midler

Prosjektet gjennomføres i regi av Nye Veier AS og det forutsettes at det statlige bidraget bevilges over kapittel 1321 post 70 Tilskudd til Nye Veier AS. Utbyggingsprosjektet vil bli gjennomført innenfor rammene som vedtas av Stortinget knyttet til statlige forpliktelser for fremtidige budsjettår utover gitt bevilgning på kapittel 1321 post 70 Tilskudd til Nye Veier AS.

Tabell 6.1 Finansieringsplan for E6 Ulsberg – Melhus

Mill. 2018-kr

2019–2030

Sum

Nye Veier AS

1321.70

9 348

9 348

Bompenger

5 681

5 681

Sum

15 029

15 029

Bompenger

Finansieringsopplegget bygger på fem automatiske bomstasjoner på ny E6 og tre bommer på sidevegsnettet som vist i kapittel 5.1. Det er forutsatt bompengeinnkreving i begge retninger. Det gis 20 pst. rabatt ved bruk av gyldig brikkeavtale for kjøretøy i takstgruppe 11 og ingen rabatt for kjøretøy i takstgruppe 22. Det forutsettes at takstene blir justert i forhold til prisutviklingen, og at det regionale bompengeselskapet Vegamot AS delfinansierer og håndterer trafikantbetalingen. For øvrig gjelder de til enhver tid gjeldende takstretningslinjer for bompengeprosjekter.

Det er lagt til grunn bompengeinnkreving i 15 år i hvert bomsnitt. I finansieringsberegningene er det lagt til grunn etterskuddsvis bompengeinnkreving i perioden 2021–2045.

For at prosjektet E6 Ulsberg – Melhus sentrum skal være nedbetalt i løpet av innkrevingsperioden er det beregnet at gjennomsnittlig inntekt per passering i de ulike bommene må være mellom 19–41 kr som vist i tabell 6.2.

Tabell 6.2 Oversikt over beregnede gjennomsnittstakster og grunntakster:

2019-kr

Bomsnitt

Gjennomsnitts-takst

Grunntakst takstgruppe 1

Grunntakst takstgruppe 2

1. Storpynten

31

29

58

2. Garli

30

29

58

3. Håggå

41

41

82

4. Håggå sideveg

24

31

62

5. Røskaft

40

41

82

6. Røskaft sideveg

24

31

62

7. Hofstad

30

32

64

8. Hofstad sideveg

19

24

47

Gjennomsnittstaksten vil bli benyttet som grunnlag for justering av takstene. Før start på innkreving vil gjennomsnittstaksten bli vurdert ut fra kjente faktorer som låneopptak, lånerente og utbyggingskostnad. Forslag til justeringer av takstene som følge av dette forutsetter tilslutning fra fylkeskommunen som garantist. Ved vurdering av eventuelle takstjusteringer underveis i innkrevingsperioden skal samfunnsøkonomiske effekter av endret takst vektlegges.

De lokalpolitiske vedtakene på E6 Ulsberg – Melhus ga tilslutning til at nullutslippsbiler skal betale bompenger når det er vedtatt nasjonale takstregler, jfr. Fellesnemdas vedtakspunkt 9. Stortinget vedtok i Prop. 87 S (2017–2018) at el- og hydrogenbiler skal betale bompenger. Her legges det i utgangspunktet til grunn takst for nullutslippskjøretøy i takstgruppe 1 på 50 prosent av takst etter brikkerabatt, og i takstgruppe 2 på 0 prosent, dersom det ikke er fattet lokalpolitiske vedtak om noe annet innenfor gjeldende rammer. Nullutslippskjøretøy må ha elektronisk brikke og gyldig abonnement får å oppnå redusert takst og rabatt.

Ved å legge til grunn gjennomsnittstakstene i tabell 6.2 kan takster for nullutslippskjøretøy bli som skissert i tabell 6.3.

Tabell 6.3 skisserte takster for nullutslippsbiler i de ulike bommene

Bomsnitt

Skissert grunntakst for nullutslippsbiler i takstgruppe 1

Skissert grunntakst for nullutslippsbiler i takstgruppe 2

1. Storpynten

14,5

0

2. Garli

14,5

0

3. Håggå

20,5

0

4. Håggå sideveg

15,5

0

5. Røskaft

20,5

0

6. Røskaft sideveg

15,5

0

7. Hofstad

16

0

8. Hofstad sideveg

12

0

Bompengetakstene og herunder konkrete takster for nullutslippsbiler vil bli justert i takstvedtak av Statens vegvesen. Det legges til grunn at saken legges frem for fylkeskommunal behandling i forkant av endelige takstvedtak. Gjennomsnittstaksten skal være førende for takstvedtak.

Som vist til i kap. 5.1 legger Nye Veier AS opp til sekvensiell utbygging av delstrekninger hvor en eller flere bommer igangsettes når delstrekningen er ferdig utbygd. Inntektene som bommene generer vil betjene den felles gjelden som bompengeselskapet har for å finansiere den helhetlige utbyggingen. I denne proposisjonen legger selskapet opp til at utbygging av første delstrekning, Kvål – Melhus sentrum, finansieres med bompenger. Utbygging av resterende delstrekninger vil være finansiert med en fordeling av stat og bom slik at bompengeandelen totalt for hele strekningen vil bli 37,8 pst.

I selskapets arbeid med optimalisering av prosjektet etter de lokale vedtakene så har en i denne proposisjonen endret noe på utbyggingsperioden og starttidspunktet for bompengeinnkrevingen. Samtidig er forventet kostnad redusert med vel 1,8 mrd. kr. Disse endringene medfører at en kan redusere takstene sammenlignet med takstene i de lokalpolitiske vedtakene. Takstene i de tre nordligste bommene på ny E6 reduseres med 10 prosent, samtidig som takstene i de tre sideveisbommene settes til 75 pst. av taksten på ny vei. I tillegg til dette fjernes to sideveisbommer. Sammenlignet med det som ble lokalpolitisk vedtatt er bompengebelastningen på sideveisnettet med dette forslaget halvert.

Med rabatt så vil en bil i takstgruppe 1 betale 137 kr for å kjøre hele strekningen som bygges ut av Nye Veier AS. Det gir en kilometertakst på 2,1 kr/km. Basert på utbyggingen av de ulike delstrekningene vil det være en gradvis opp og nedtrapping av den maksimale bompengebelastningen for å kjøre hele strekningen. Det er lagt til grunn i beregningene at den maksimale bompengebelastningen vil være gjeldende i fem år. Tunge kjøretøy betaler 2 ganger taksten av lette kjøretøy noe som er i tråd med nasjonale føringer. I de første lokalpolitiske behandlingene av finansieringsopplegget på strekningen ble det lagt til grunn at tungbiler skulle betale 3 ganger lettbiltakst. Å nå legge til grunn dobbelt takst vil være positivt for en strekning som har en meget høy tungbilandel og som er en viktig transportåre for næringstransport, blant annet laksetransport.

Av Granavolden-plattformen framgår følgende punkt: «regjeringen vil fortsette reduksjonen av takster i eksisterende bomprosjekter gjennom å doble bevilgningene til tilskuddsordningen for redusert bompengebelastning». Samferdselsdepartementet vil komme tilbake til en eventuell innføring av en slik ordning og hvorvidt det påvirker dette konkrete prosjektet.

Andre forutsetninger for finansieringsplanen

Eventuelle kostnadsøkninger over forventet kostnad (P50) ut over prisstigning skal dekkes med statlige midler innenfor rammen til Nye Veier AS og bompenger etter samme prosentvise fordeling som innenfor prosjektets avtalte kostnad. Eventuelle overskridelser ut over 10 pst. er Nye Veier AS sitt ansvar. I tråd med Granavoldenplattformen legger Samferdselsdepartementet til grunn at besparelser sammenliknet med forventet kostnad fordeles mellom statlige midler og bompenger etter samme prosentvise fordeling.

Dersom økonomien i prosjektet blir svakere enn forutsatt, kan bompengeselskapet etter avtale med Vegdirektoratet øke realtakstene med inntil 20 pst. og forlenge innkrevingsperioden med inntil 5 år.

Trafikkforutsetningene fremgår av kapittel 5.2. Følgende basisforutsetninger er for øvrig lagt til grunn for finansieringsberegningene:

  • Lånerente: 5,5 pst. de første ti årene, deretter 6,5. pst. resten av innkrevingsperioden

  • Tunge kjøretøy betaler to ganger lettbiltakst

  • Årlig prisvekst på 2,5 pst. Dette gjelder anleggskostnader, driftskostnader og bomtakster

  • Årlige innkrevingskostnader settes basert på antall passeringer, mellom 0,5–5,5 mill. kr i hver bom.

  • Andel som bruker brikke: 80 pst.

Med disse forutsetningene er innkrevingsperioden beregnet til om lag 15 år i hver bom. Brutto bompengeinntekter er beregnet til om lag 8 000 mill. 2019-kr der om lag 5 681 mill. 2019-kr er forutsatt benyttet til å dekke deler av investeringskostnadene. Resterende inntekter etter bidraget til investeringskostnader går til inndekning av finansieringskostnader og innkrevingskostnader.

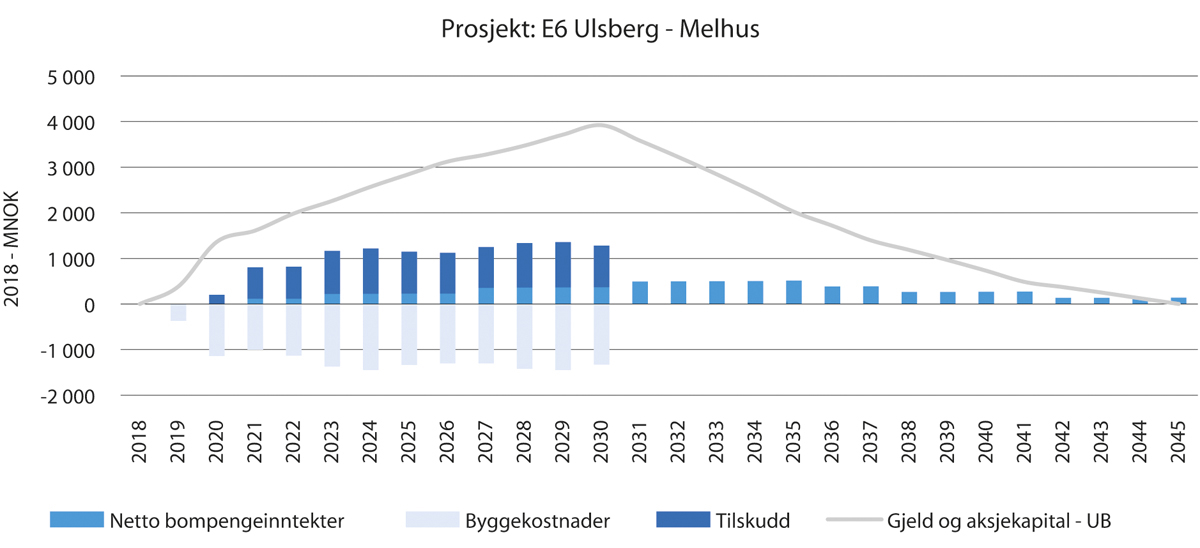

Figur 6.1 Oversikt over utvikling i bompengeinntekter, byggekostnader, tilskudd fra Nye Veier og gjeld som forutsatt i finansieringsberegningene

Figur 6.1 Oversikt over utvikling i bompengeinntekter, byggekostnader, tilskudd fra Nye Veier og gjeld som forutsatt i finansieringsberegningene

Det er regnet på et optimistisk alternativ med følgende forutsetninger:

  • 5 pst. høyere ÅDT i åpningsåret

  • Lånerenten reduseres med 1 pst. til 4,5 pst. de første 10 årene og deretter 5,5 pst. resten av innkrevingsperioden.

  • Forøvrig er de samme forutsetningene som i basisalternativet lagt til grunn.

Med disse forutsetningene beregnes innkrevingsperioden til å bli redusert med om lag 6 år. Alternativt kan taksten for takstgruppe 1 reduseres fra om lag 172 kr for hele strekningen på ny E6 til om lag 151 kr og taksten for takstgruppe 2 reduseres fra om lag 344 kr til om lag 303 kr dersom 15 års innkreving opprettholdes.

Det er også regnet på et pessimistisk alternativ med følgende forutsetninger:

  • Bompengeselskapet dekker sin andel av en kostnadsøkning på 10 pst.

  • 6,5 pst. rente i hele innkrevingsperioden.

  • Årlig trafikkvekst blir redusert til 0,5 pst. trafikkvekst fra 2023 i alle snitt ut bompengeperioden.

Med disse forutsetningene beregnes innkrevingstiden til å bli forlenget til om lag 17 år, det vil si en økning på 2 år utover basisalternativet. Dette viser at prosjektet er robust i forhold til ugunstige endringer i forutsetningene. I tillegg vil bompengeselskapet etter avtale med Vegdirektoratet ha en mulighet til å øke takstene med inntil 20 pst. utover prisstigning i løpet av innkrevingsperioden.

Vegdirektoratet har foretatt en kvalitetssikring av det foreslåtte bompengeopplegget. Direktoratets vurdering, under gitte forutsetninger om inngangsdata for trafikk og kostnader, er at beregningene synes å være riktige og at bompengeopplegget vurderes som robust.

Fotnoter

1.

Takstgruppe 1: Kjøretøy med tillatt totalvekt til og med 3500 kg samt alle personbiler uavhengig av vekt i kjøretøykategori M1 i Autosys.

2.

Takstgruppe 1: Kjøretøy med tillatt totalvekt fra og med 3501 kg med unntak av personbiler som er registrert i kjøretøykategori M1 i Autosys.
